Το 1921, ο Thomas Edison είπε στο περιοδικό Forbes: "Δεν απέτυχα. Έχω μόλις βρει 10.000 τρόπους που δεν θα λειτουργήσουν. "Θα μπορούσε να μιλάει για Olmsted. Αυτό οφείλεται στο γεγονός ότι, μετά από περισσότερα από 30 χρόνια απογοητευτικά αργής προόδου, υπερβάσεις κόστους και περισσότερα από λίγα λάθη, ο Olmsted είναι τελικά έτοιμος για επιτυχία. Αυτό είναι κάτι για να γιορτάσουμε.
Είναι επίσημο: Ο αμερικανικός στρατός των μηχανικών (USACE) θέλει να λειτουργήσει ο Olmsted μέχρι τον Οκτώβριο. Και όχι πολύ σύντομα. Μετά από περισσότερα από 30 χρόνια, η κοπή της κορδέλας για να ανοίξει επίσημα το Olmsted Locks and Dam θα λάβει χώρα στις 29 Αυγούστου. Οι πολύ παλιές κλειδαριές και φράγματα (αριθ. 52 και 53), τα οποία αντικαθιστά ο Olmsted (1929), θα αποσυναρμολογηθούν Δεκέμβριος 2020. Πριν συμβεί αυτό, η απόδοση του Olmsted θα δοκιμαστεί και θα επιβεβαιωθεί. Στον ποταμό Ohio στο Olmsted, IL, περίπου 10 μίλια βόρεια του Κάιρο, IL, όπου το ισχυρό Οχάιο ρέει στον ισχυρό Μισσισπί, αυτό το κρίσιμο κομμάτι της αμερικανικής υποδομής είναι τελικά σχεδόν σε ισχύ.
Σχεδόν όλοι όσοι ασχολούνται με την Olmsted, με εμπλεκόμενους φορείς που διαρκούν τέσσερις δεκαετίες σε ολόκληρο το πλάτος της USACE για μέλη του Κογκρέσου και εμπορικούς ναυτιλιακούς φορείς, όλοι πιθανόν καλωσορίζουν αυτήν την είδηση με την ίδια απάντηση: Είναι καιρός.
Η Αγωνία του Olmsted

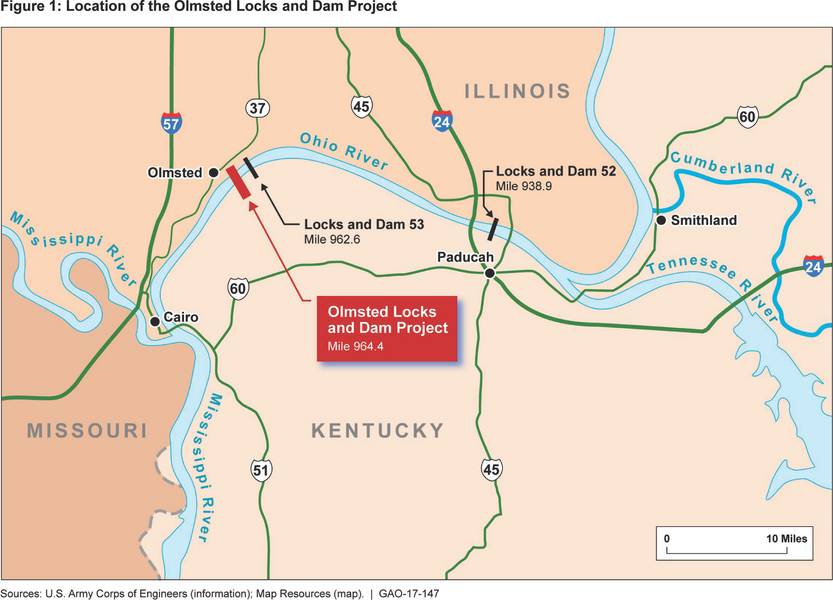

Το να λέμε ότι το φράγμα Olmsted των 2,596 ποδιών βρίσκεται σε ένα ζωτικό τμήμα των εσωτερικών πλωτών οδών του Nation δεν θα έδινε πλήρη βάρος στη σημασία αυτής της κρίσιμης υποδομής. Η κυκλοφορία των φορτηγών που μετακινούνται μεταξύ του ποταμού Μισισιπή και των ποταμών Οχάιο, Τενεσί και Cumberland πρέπει να περάσει από αυτό το τμήμα του Οχάιο. Η χωρητικότητα που διέρχεται από αυτό το τμήμα, πάνω από 90 εκατομμύρια τόνους ετησίως, υπερβαίνει κάθε άλλο τμήμα του συστήματος εσωτερικής ναυσιπλοΐας της Αμερικής. Το Olmsted δεν είναι μόνο για κρίσιμες μεταφορές - οι δραστηριότητές του είναι αναπόσπαστες για ολόκληρη την οικονομία Midwest.
Οι περισσότεροι άνθρωποι των οποίων η επιχειρηματική δραστηριότητα είναι ευθυγραμμισμένη με τα ζητήματα των πλωτών οδών είναι πολύ εξοικειωμένοι με τις ατελείωτες προκλήσεις του Olmsted. Για να συνοψίσουμε (βάσει της έκθεσης 2017 GAO στις επιτροπές του Κογκρέσου), η Olmsted εγκρίθηκε για πρώτη φορά στο πλαίσιο του νόμου για την ανάπτυξη των υδάτινων πόρων (WRDA) του 1988 με κόστος 775 εκατομμυρίων δολαρίων, ενώ η κατασκευή εκτιμάται ότι θα διαρκέσει επτά χρόνια. Μια πίστωση για την κατασκευή έγινε για πρώτη φορά το 1990, αλλά το Σώμα δεν έδωσε χρήματα για ένα κατασκευαστικό έργο μέχρι το 2004 - 14 χρόνια αργότερα. Οι δεκαετίες του 1990 ανατέθηκαν σε τεχνικές αναλυτικές εργασίες σχετικά με μια μέθοδο κατασκευής - αξιολογώντας την πιο παραδοσιακή μέθοδο "με το ξηρό", χρησιμοποιώντας καφέδες που εμποδίζουν τη ροή του νερού γύρω από μια τοποθεσία, σε σχέση με μια νεότερη, αλλά λιγότερο γνωστή "στην -wet "μέθοδο, πιο δύσκολη αλλά ελπιδοφόρα μεγαλύτερη ευελιξία και χαμηλότερο τελικό κόστος. Το "In-the-wet" επελέγη το 1997 και έφτασε μια νέα εκτίμηση κατασκευής: έξι χρόνια. Όμως, ακόμη και η απόφαση στην υγρασία δεν έδωσε μεγάλη σιγουριά. Έχει επανεξεταστεί επανειλημμένα, ακόμη και το 2012 - οκτώ χρόνια μετά την αρχική χρηματοδότηση του σχεδίου.
Οι συμβάσεις ήταν επίσης μια πρόκληση. Το 2002, το Σώμα ζήτησε προτάσεις για κατασκευή ως σταθερή σταθερή τιμή, αλλά δεν έλαβε προσφορές, διότι σύμφωνα με την ανάλυση που ακολούθησε το Σώμα, η μέθοδος κατασκευής ήταν καινοτόμος, οι συνθήκες του ποταμού ήταν πολύ επικίνδυνες και ένας δυνητικός εργολάβος δεν μπόρεσε να δεσμευτεί .
Το 2003, το Σώμα προσέφερε μια σύμβαση επιστροφής δαπανών, λαμβάνοντας δύο προσφορές. Το 2004 - δεκαέξι χρόνια μετά την έγκριση - ανατέθηκε σύμβαση στην Joint Venture της Washington Group / Alberici (WGA). Η νικήτρια πρόταση ήταν 564 εκατομμύρια δολάρια. Ακόμα μια νέα εκτίμηση για την κατασκευή (8 χρόνια) έφθασε. Παρ 'όλα αυτά, το έργο συνέχισε να ξεχειμωνιάζει.
Το 2006 και πάλι το 2011, οι νέες βασικές εκτιμήσεις προέβλεπαν αύξηση του κόστους - κατά 81,6 εκατομμύρια δολάρια το 2006 και κατά ένα επιβλητικό ποσό ύψους 551,1 εκατομμυρίων δολαρίων το 2011 και αύξησαν το χρονοδιάγραμμα κατασκευής κατά 4 έως 5 έτη. Υπήρχαν πολλοί λόγοι, ορισμένοι από τους οποίους είναι σίγουρα εξωτερικοί του έργου. Και, όλοι είχαν μια δικαιολογία. Η εποχή των τυφώνα του 2005, η οποία περιελάμβανε την Katrina και τη Rita, δημιούργησε μια έλλειψη φορτηγίδων και γερανών όταν ο εργολάβος προσπαθούσε να κινητοποιήσει τον εξοπλισμό και τις τιμές των φορτηγίδων διπλασιάστηκε. Από το 2002 έως το 2007, οι κατασκευασμένες τιμές χάλυβα αυξήθηκαν κατά περίπου 300 τοις εκατό, τσιμέντο 90 τοις εκατό, αντιρροπούν από 100 έως 200 τοις εκατό και καυσίμων περίπου 300 τοις εκατό. Τα έξοδα ασφάλισης και ασφάλισης αυξήθηκαν περίπου κατά 230%.
Βασικά, ήταν οι πολυάριθμοι και άγνωστοι αγώνες με την ύπαρξη υγρής κατασκευής που έλεγξε την πρόωρη δυναμική του έργου. Το τμήμα του φράγματος του έργου, για παράδειγμα, περιελάμβανε προφόρμες σκυροδέματος, δομικά στοιχεία βάρους μέχρι 5000 τόνους το καθένα, μετακινήθηκαν από ένα εργοτάξιο, μέσω ενός σιδηροδρομικού έλκηθρου, σε ένα φορτηγό γερανού καταμαράν - το μεγαλύτερο στον κόσμο - και στη συνέχεια κινήθηκε προς τα πάνω και παρατάχθηκε σε βάθος 30 ποδιών σε όλο το βάθος του ποταμού, ένα υποβρύχιο έργο που απαιτούσε ανοχές ύψους ¼ ιντσών.
Με πολλούς τρόπους, το έργο Olmsted ήταν αξιοθαύμαστο. αναμφίβολα την οικοδομική μηχανική που ισοδυναμεί με το έργο του Μανχάταν. Τίποτα δεν ήταν από το ράφι, σχεδόν όλα έπρεπε να εφευρεθούν και να αναπτυχθούν, από το μοντελοποίηση των υπολογιστών μέχρι το φορτηγό γερανό που θα ανεβάσει 140 wickets χάλυβα που συνδέονται στην κορυφή των υποβρύχιων κελυφών. Από κάθε άποψη, ο Olmsted απαίτησε μια εκτεταμένη και δαπανηρή καμπύλη μάθησης.
Αγκάθι στο λόφο
Φυσικά, οι προκλήσεις του Olmsted προσέλκυσαν την προσοχή του Κογκρέσου. Το 2012, ήταν σαφές ότι η Olmsted θα υπερέβαινε το μέγιστο επιτρεπόμενο κόστος. Το Σώμα προετοίμασε ένα PACR - μια "έκθεση αλλαγής μετά την εξουσιοδότηση", επιδιώκοντας να αυξήσει το επιτρεπόμενο κόστος στα $ 2.918 δισεκατομμύρια, που εγκρίθηκε από το Κογκρέσο το 2014. Υπήρχαν πολλά συναφή ζητήματα χρηματοδότησης. Ο Olmsted κατέρρευσε όλα τα χρήματα στο Ταμείο Καταπιστεύματος των Θαλασσίων Δασών. αφήνοντας πολύ λίγα για άλλα κρίσιμα έργα. Η νομοθεσία του Κογκρέσου για το 2014 περιόρισε πόσα χρήματα από το Ταμείο Εγγυήσεων θα μπορούσαν να διατεθούν στην Olmsted, από το 50% του μετοχικού κεφαλαίου στο 25% και στη συνέχεια στο 15%.
Το Κογκρέσο δήλωσε επίσης κριτικά ότι η Olmsted θα πρέπει να πάρει τουλάχιστον 150 εκατομμύρια δολάρια ετησίως μέχρι να τελειώσει. Αυτές οι χρηματοδοτήσεις και οι μετατοπίσεις πολιτικής αποπληρώθηκαν. Οι εργασίες για την Olmsted είχαν μολυνθεί από απρόβλεπτη και διακεκομμένη χρηματοδότηση - ορισμένες φορές οι εργασίες σκόπιμα επιβραδύνθηκαν ή καθυστέρησαν λόγω ζητημάτων χρήματος. Μόλις καθοριστεί η προβλεψιμότητα, το πρόγραμμα του προγράμματος εξομαλύνθηκε. Από το PACR του 2012, το Corps επισημαίνει ότι ο Olmsted παρέμεινε εντός των χρονικών και δημοσιονομικών περιορισμών αυτής της κρίσιμης επαναφοράς. Το ανώτατο όριο του PACR ήταν 3.099.000.000 δολάρια. Το συνολικό εκτιμώμενο κόστος 2016: $ 3.059.266.000.
Γύρω από την επόμενη κάμψη στον ποταμό

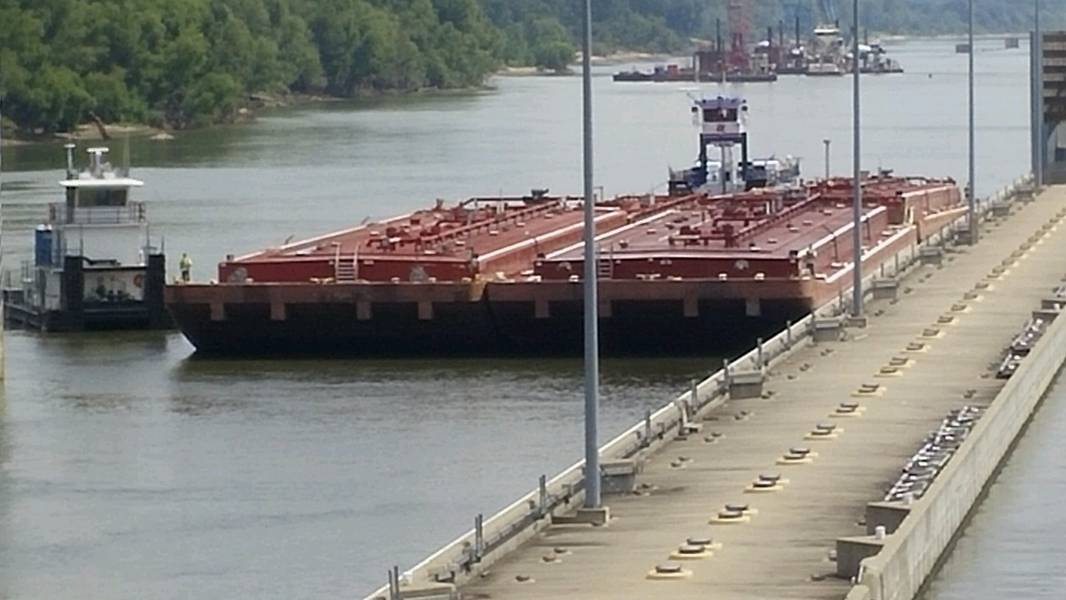

Μετά από 30 χρόνια, η κόπωση του έργου τελικά μετατοπίζεται στον καθρέπτη. Η επερχόμενη κοπή με κορδέλα δεν είναι ξυπνήστε - είναι αρχή. Το Olmsted σημαίνει δράση - και για τους ποταμούς της εσωτερικής ναυσιπλοΐας Olmsted είναι το μεγαλύτερο πρωτάθλημα.

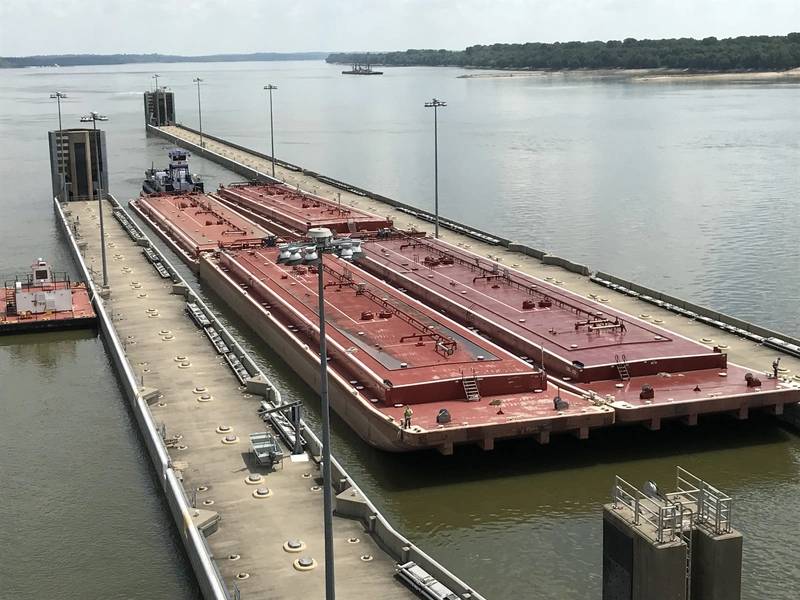

Το Σώμα εκτιμά ότι η Olmsted θα αποδώσει μέσο ετήσιο οικονομικό όφελος άνω των 640 εκατομμυρίων δολαρίων. Οι δαπάνες λειτουργίας και συντήρησης θα μειωθούν. Οι νέες κλειδαριές σημαίνουν λιγότερες καθυστερήσεις, οι οποίες αυξάνουν τις τιμές. Οι δύο κλειδαριές 1200 x 110 ποδών του Olmsted θα εξαλείψουν το διπλό κλείδωμα διαμετακόμισης. Οι περισσότερες ρωγμές στο Οχάιο - ένα ρυμουλκό και 15 φορτηγίδες - μετρούν 1150 πόδια με 105. Τώρα, αυτά τα σετ δεν θα πρέπει να σπάσουν και να επαναλειτουργήσουν. Ο χρόνος κλεισίματος θα μειωθεί σε λιγότερο από μία ώρα, σε σύγκριση με πέντε ώρες μέσω των κλειδαριών και των φραγμάτων 52 και 53 (όταν εργάζονται και συχνά, δεν βρίσκονται ακριβώς σε λάθος στιγμή).
Το 2017, για παράδειγμα, η αποτυχία υποδομών στο τέλος του έτους στο Lock 52 ήταν αναμφισβήτητα μια από τις μεγαλύτερες ιστορίες του έτους για την εσωτερική παραλία. Σε ένα σημείο της κρίσης, μέσες καθυστερήσεις 65+ ωρών βίωσαν από μια ουρά 58 σκάφη και 658 φορτηγίδες περιμένοντας τη σειρά τους. Ένα άλλο μη προγραμματισμένο ζήτημα συντήρησης είδε το Lock and Dam 52 να κλείνει για σχεδόν εννέα ημέρες το Σεπτέμβριο. Ως εκ τούτου, αν ο χρόνος είναι χρήμα, Olmsted είναι υγιές νόμισμα.
Κάθαρση
Στα τέλη Ιουλίου, η Waterways Council, Inc. (WCI) διοργάνωσε τα μέλη της και τον Τύπο για να επισκεφτεί την τοποθεσία Olmsted. Οι εμπλεκόμενοι από όλα τα φάσματα και οι οποίοι εξαρτώνται συλλογικά από την ποταμοπλοΐα μίλησαν για τη σημασία που έχει η Olmsted να έρθει τελικά στη γραμμή. Ο κ. Deb Calhoun είναι Ανώτερος Αντιπρόεδρος της WCI και ίσως το είπε καλύτερα όταν είπε: "Το άνοιγμα του Olmsted θα αντιπροσωπεύει τον πραγματικό εκσυγχρονισμό στις εσωτερικές πλωτές οδούς και θα παρέχει αξιοπιστία και λειτουργική συνοχή που οι εμπορικοί μεταφορείς και οι φορτωτές περίμεναν πολύ καιρό. "
Η αξιοπιστία και η συνέπεια επιβεβαιώνονται επανειλημμένα από τα μέλη του WCI. Ο Dan Mecklenborg είναι Ανώτερος Αντιπρόεδρος και Διευθύνων Σύμβουλος και Γραμματέας της Ingram Barge Company και μέλος του Συμβουλευτικού Γραφείου Χρήστη των Θαλάσσιων Οδών. Ο Mecklenborg σχολίασε ότι η απομόνωση στο Lock 52 διαρκεί τώρα μια ώρα - "αν δουλεύει." Αναμένει ότι η Olmsted Lockage θα πέσει σε "ένα αξιόπιστο 30 λεπτά. Αξιόπιστη ", τόνισε και πάλι, προσθέτοντας ότι ο Olmsted είναι" σημαντικός για το Ingram και στρατηγικό για τη χώρα ".
Ξεχωριστά, ο Garry Niemeyer με έδρα το Illinois είναι Πρόεδρος της Εθνικής Ένωσης Παραγωγών Καλαμποκιού. Ο Niemeyer παρουσιάζει συνοπτική περίληψη κόστους-οφέλους: Πληρώνει $ 0,40 / bushel για να μεταφέρει καλαμπόκι μέσω φορτηγίδας. Μέσω τρένου; $ 0.80. Και, ακόμη χειρότερα μέσω (περιβαλλοντικά κατώτερων) φορτηγών: 4,00 δολάρια.
Ο Matt Ricketts είναι Πρόεδρος και Διευθύνων Σύμβουλος της Crounse Corporation, με έδρα το Paducah, KY, κοντά στην περιοχή Olmsted. Ο Ricketts, μέλος της επιτροπής χρηστών εσωτερικών πλωτών οδών, θεωρεί πλέον ότι η Olmsted είναι μια επιτυχημένη ιστορία - αλλά συνδέει αυτή την φιλοφρόνηση με τη χρηματοδότηση του 2012 και την επαναφορά των πολιτικών που επέτρεψαν στο Σώμα να παραμείνει εστιασμένο με την απαραίτητη χρηματοδότηση για να κάνει τη δουλειά. "Αυτό έδωσε στο Corp μεγάλη βεβαιότητα", σχολίασε ο Ricketts, "δεν μπορεί να αναφερθεί αρκετά. Μετά τις νέες συμφωνίες κατανομής του κόστους το 2012, το Σώμα παρέδωσε σύμφωνα με το χρονοδιάγραμμα και κάτω από τον προϋπολογισμό. Ο καθένας εξυπηρετείται καλά από αυτό. "Ο Ράκετς δήλωσε ότι ο Olmsted απομακρύνει τις υλικοτεχνικές αβεβαιότητες. "Αν ο Olmsted αποδώσει καλά", είπε, "αυτό θα υποβαθμίσει την περιοχή του ποταμού".
Διδάγματα
Ποια είναι τα διδάγματα που αντλήθηκαν από την Olmsted; Αυτό είναι ίσως το πιο συνηθισμένο ερώτημα που προκύπτει πάντα από οποιαδήποτε κριτική και συζήτηση του Olmsted. Στην πραγματικότητα, και ως μέρος του νόμου περί μεταρρύθμισης και ανάπτυξης των υδάτινων πόρων (WRRDA) του 2014, το Κογκρέσο απαίτησε από το Σώμα να εκπονήσει μια εκδοχή διδασκαλίας. Πρόκειται για ένα εκτεταμένο έγγραφο, χωρισμένο σε τρία μεγάλα τμήματα που καλύπτουν τα θέματα των εκτιμήσεων φράγματος, της σύμβασης και της εξαγοράς φράγματος και, φυσικά, της κατασκευής φράγματος.
Τα μελλοντικά σχέδια, λέει η USACE, πρέπει να αξιολογήσουν τον κίνδυνο "λιγότερο από βέλτιστης ή αβέβαιης χρηματοδότησης" και τις επιπτώσεις στις καινοτόμες μεθόδους κατασκευής. Η σημερινή ηγεσία του Olmsted τόνισε επανειλημμένως ότι οι νομοθέτες των ΗΠΑ πρέπει να λάβουν προβλέψιμη χρηματοδότηση για να πληρώσουν για μεγάλα έργα όπως το Olmsted. Η χρηματοδότηση από τη στιγμή της έναρξης λειτουργίας δεν λειτουργεί. Αυτό οφείλεται στο γεγονός ότι οι μη ρεαλιστικές εκτιμήσεις είχαν ως αποτέλεσμα ανακριβείς δαπάνες και υπερβολικά αισιόδοξα χρονοδιαγράμματα τα οποία τελικά παρείχαν ριψοκίνδυνο κίνδυνο για το έργο.
Επιπλέον, η USACE συνιστά να συνεργαστεί με το Κέντρου Εμπειρογνωμοσύνης του Corps 'Walla Walla Corps για την ανάπτυξη, όχι αργότερα, αξιόπιστων εξόδων και χρονοδιαγραμμάτων. Οι αλλαγές στον τελικό σχεδιασμό χρειάζονται πληροφορίες από τους εργολάβους. Τα σχέδια που αναπτύχθηκαν από αρχιτέκτονες και μηχανικούς της κυβέρνησης είχαν ελάχιστες εισροές από τους εργολάβους και οι αλλαγές οδήγησαν σε καθυστερήσεις και αυξήσεις του κόστους. Για το σκοπό αυτό, τα έργα που αναμένεται να διαρκέσουν περισσότερο από πέντε χρόνια χρειάζονται ετήσια επισκόπηση για την παρακολούθηση:
Κατά την πρόσφατη συνεδρίαση ερωτήσεων και απαντήσεων στην Olmsted, το USACE και το ανάδοχο προσωπικό δικαιολογημένα ήταν περήφανοι που περιγράφουν την ολοκλήρωση του Olmsted. Ο Martin Hettel, Αντιπρόεδρος της Κυβέρνησης για την Αμερικανική Γραμμή Εμπορικής Σκαφών και Πρόεδρος του Συμβουλίου Χρήσης των Θαλασσίων Θαλάσσιων Μεταφορών, ήταν επίσης μέλος της ομάδας Ε & Α. Το συμβούλιο αυτό συνεργάστηκε στενά με το Σώμα για να προωθήσει το Olmsted, ιδιαίτερα όσον αφορά τη δραστηριότητα του Κογκρέσου.
Ο Hettel συγχαίρει επίσης τους τελευταίους γύρους της δέσμευσης και της σκληρής δουλειάς. Πρόσθεσε όμως μια υπενθύμιση: το Olmsted είναι μέρος ενός μεγαλύτερου συστήματος πλωτών οδών, το οποίο τώρα βρίσκεται σε σοβαρή κακή κατάσταση, εν μέρει επειδή ο Olmsted κατέρρευσε όλες τις χρηματοδοτήσεις των πλωτών οδών. Το Σώμα και το Κογκρέσο δεν πρέπει να αναφέρουν την επιτυχία του Olmsted, αλλά να αποσυρθούν από τις δεσμεύσεις των πλωτών οδών. Τα οφέλη της Olmsted, τόνισε ο Hettel, δεν θα μεγιστοποιηθούν έως ότου το μεγαλύτερο σύστημα λειτουργήσει πλήρως.
Το πιο σημαντικό διδακτικό μάθημα; Αυτό συμβαίνει με μαθήματα που εφαρμόζονται στα μελλοντικά προγράμματα. Και, όπως και ο Olmsted (δικαιολογημένα), δεν είναι καθόλου βέβαιο ότι το επόμενο έργο θα παρακολουθείται εξίσου προσεκτικά για να διασφαλιστεί ότι τα «διδάγματα που αντλούνται» μεταφράζονται σε βελτιωμένες αποδόσεις. Σε ένα σύστημα εσωτερικών ποταμών που υπόσχεται αμέτρητες αβεβαιότητες που κρύβονται γύρω από κάθε στροφή, αυτό είναι ένα μάθημα που οι ενδιαφερόμενοι μπορούν να πάρουν κατευθείαν στην τράπεζα.
